【記者林明佑/彰化縣報導】沃旭能源26日宣布,台灣離岸風電產業風場規模最大、離岸距離最遠、安裝數量最多的大彰化東南及西南第一階段離岸風場,最後一座水下基礎已於當天安裝完工,且為本地供應商興達海基百分百在台灣製造的水下基礎。

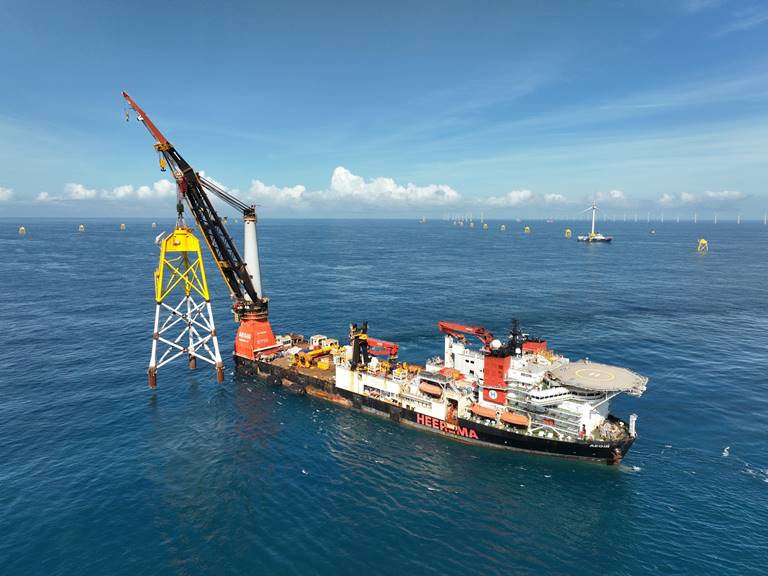

▲大彰化東南及西南第一階段離岸風場,已於今日完成所有水下基礎工程,共安裝333支水下基樁以及111座風機管架式水下基礎,創下單一風場施工安裝的水下基礎數量最多的紀錄。(圖/沃旭能源提供) |
沃旭能源說,大彰化東南及西南第一階段離岸風場總共安裝333支水下基樁以及111座風機管架式水下基礎、兩座海上變電站管架式水下基礎,創下全球單一風場施工安裝管架式水下基礎數量最多的紀錄,也超越台灣海峽所有其他潛力風場目前所安裝水下基礎數量的總和,是台灣離岸風電建置工程前所未有的超級任務,值得所有人驕傲!
▲大彰化東南及西南第一階段離岸風場最後一座水下基礎完工,且為本地供應商興達海基百分百在台灣製造的水下基礎。(圖/沃旭能源提供) |
沃旭能源表示,大彰化風場的水下基礎準備工作早在2016年就已經啟動,沃旭針對大彰化東南及西南第一階段離岸風場進行詳盡的場址調查,從風場規畫、點位選擇、水下基礎結構設計,都是依照台灣海峽氣候與大彰化風場的海床狀況客製化設計並量身打造。最終確定裝置容量達900 MW的大彰化東南及西南第一階段離岸風場採用111座8 MW風機及管架式水下基礎(jacket foundations) ,且每座水下基礎由三支水下基樁(pin piles)支撐。
▲大彰化風場的水下基礎準備工作早在2016年就已經啟動,沃旭針對大彰化東南及西南第一階段離岸風場進行詳盡的場址調查,從風場規畫、點位選擇、水下基礎結構設計,都是依照台灣海峽氣候與大彰化風場的海床狀況客製化設計並量身打造。(圖/沃旭能源提供) |
沃旭能源指出,水下基礎的生產製造由約25家本地供應商及下游廠商以及國際供應商負責,沃旭徹底運用在地廠商最大產能,早在2018、2019年便與新進台灣供應商簽約,讓供應商有充分時間進行生產準備、試作,並搭配已有合作經驗的供應商以確保風場建置時程。
沃旭能源表示,管架式下式水下基礎由台灣新進供應商興達海基,水下基樁則由新進供應商世紀離岸風電、台朔重工及台灣國際造船股份有限公司偕同本地下游供應商所打造。這些made-in-Taiwan的水下基礎和基樁現已成功安裝並矗立在台灣海峽上,實實在在成為離岸風電本土供應鏈發展的重要實績。
沃旭能源指出,自去年3月展開海上施工以來,水下基礎安裝工程有來自全球各地不同國籍、超過500人施工團隊及超過30艘國內外船舶隊伍支援。因應大彰化風場場址條件,近四年來沃旭努力不懈,付出額外人力物力及資源,期間還包括突如其來的疫情對施工進度與人員船舶調度造成重大挑戰,終得以完成全台首座大規模遠岸風場所有水下基礎施工的重要里程碑。
沃旭能源表示,在彰化外海35-60公里處,台灣最大規模的大彰化東南及西南第一階段離岸風場正一步步成形,未來沃旭將持續全力推動風機安裝,邁向完工的那天。這些寶貴的經驗未來也成為沃旭團隊持續在台灣建造世界級風場提供大規模乾淨能源的基石!
社群媒體
