【記者林明佑/鹿港鎮報導】彰化縣政府為加速提升公共汙水下水道普及率,陸續於縣內人口密集度較高之市、鎮辦理汙水下水道建設,鹿港福興汙水下水道系統是繼二林鎮及彰化市後,彰化縣第3個開辦汙水系統,今(26)日縣長王惠美與民代前往鹿港福興汙水下水道系統視察,期待加速推動這項工程,為鹿港溪風華再現往前邁進一大步。

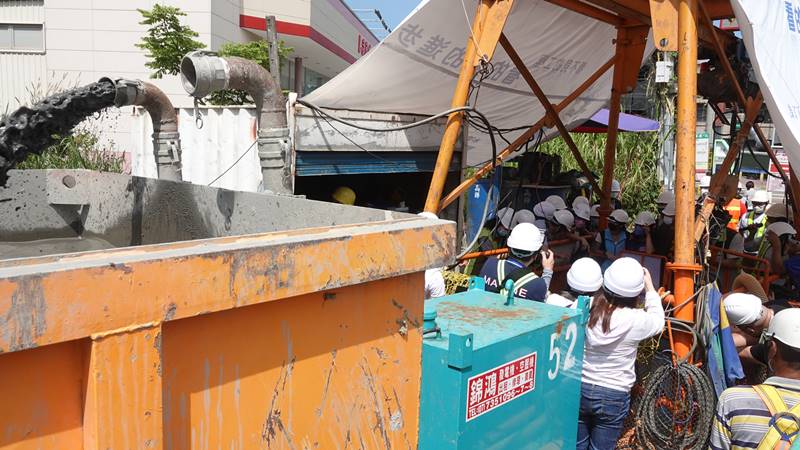

▲鹿港福興汙水下水道系統有望加速執行,預計111年底完工。(圖/記者林明佑攝)
▲鹿港福興汙水下水道系統有望加速執行,預計111年底完工。(圖/記者林明佑攝)

王惠美說,鹿港福興汙水下水道系統建設工程分三期,工程經費94%由中央補助,6%由縣府支應,目前執行中的第一期,規劃汙水主、次幹管及分支管線長度約12.3公里,目前已施作9.5公里,原定112年5月才會完工,謝謝台電、自來水公司,大家都很願意幫忙,有望加速執行預計111年底完工,並於8月起辦理用戶接管工程發包作業。

王惠美表示,都市要有水才會美,好不容易到這個階段,不能讓汙水再繼續排放到排水溝及鹿港溪,一定要透過接管方式讓都市越來越乾淨,透過汙水處理廠將汙水處理過,才能再排放到鹿港溪。此外,今年鹿港慶端陽系列活動也會在鹿港溪周邊布燈,目前也在研究如何讓燈飾變為公共藝術,也請城觀處在做相關規劃。

彰化縣政府水利資源處長馬英傑表示,王縣長上任後接管戶數倍增從原本的3000多戶,倍增到現在的7569戶,由此可見王縣長對汙水建設的重視,本案工程分成3期處理,總經費為25.79億,第一期執行福興都市計畫區內、鹿港鎮復興路以北至鹿草路以西範圍,第二期執行鹿草路以東至復興路以北範圍,第三期範圍則位於復興南路以北至復興路以南範圍。

馬英傑說,目前第一期工程,水資中心每天可以處理4,200噸汙水,公共汙水下水道12,248公尺長,鹿港溪的截流設施預計回收2,200噸汙水,用戶接管工程預計2,800戶。第一期統包工程契約金額6億4,700萬元,在107年11月20日開工,預計明(112)年5月26日完工,目前也積極趕辦,預計能在年底前將第一期工程完工

馬英傑表示,水資源回收中心1座目前自110年8月7日進入試運轉,管網工程12,325公尺,已完成9,535.51公尺,用戶接管預計303戶,已完成113戶用戶接管,其餘2,497戶另案於8月發包。屆時將收集每家每戶生活汙水,廢除既設化糞池,生活汙水不再排放至水溝,一律收集至水資源回收中心處理,周邊環境不再髒臭,逐步獲得改善。
